在各种各样新项目中,主机房设备是必不可少的,而服务器机柜是关键的设备之一,因而服务器机柜安裝是至关重要。服务器机柜安裝步骤分成下列两步:服务器机柜安裝方案、服务器机柜安裝前的提前准备、服务器机柜调
节。下列详解服务器机柜的安裝:

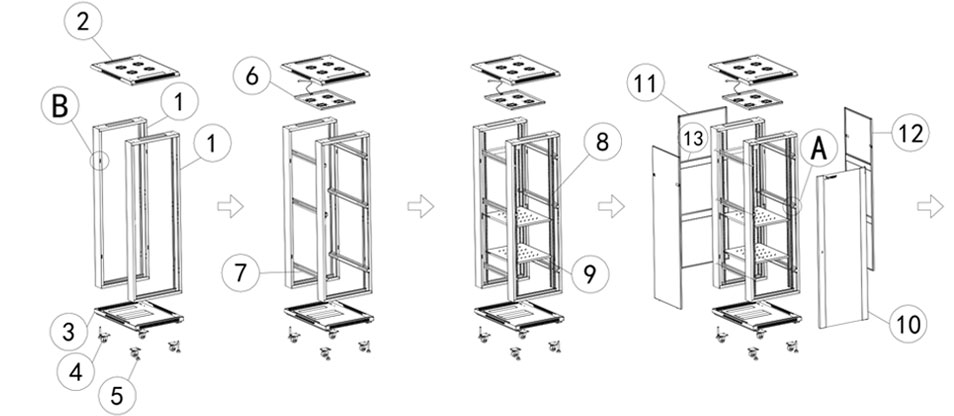

第一、找出上顶盖、下底座、前后门框,按照上下左右位置摆放好(前后门框含侧门口的朝内摆放,上顶盖有进线孔的地方朝向是后门)。
第二、分别用螺丝固定下底座、上顶盖、前后门框(前后门框是用M6的内角工具固定在脚轮条上、上顶盖是用M5的内角工具固定)。
第三、安装脚轮:共4个,分别安装在脚轮条上(脚轮用M6的螺丝安装固定)。
第四、安装支脚:共4个,旋转式安装进入,支脚的长度7.5公分,用于调节地面不稳,固定机柜摆放位置,脚轮与下底座的高度差1公分左右。
第五、安装风扇盘:风扇220V,含2位风扇,安装在上顶盖方向前后门框的横梁上,用自控螺丝安装(风扇盘用于保护风扇,美观大方,风扇盘接线口要跟上顶盖进线孔方向保持一致)。
第六、安装上顶盖进线封板(用自攻螺丝安装)。
第七、安装下顶盖上的进线封板:共7块,前后各一块,中间5块,可拆卸(用自攻螺丝安装)。
第八、安装侧门挡片:共4个,左右各2个,安装在前后门框朝内部的中间孔位处(用于固定侧门)。
第九、安装中拉条:左右各三根,用于前后门框的定位及安装立柱;中拉条上前后各6个孔都是有供牙位的,用于调节立柱前后的距离(前后门框的中间有8个孔,中拉条要安装在上方4个孔位处)。
第十、安装立柱(也叫方孔条):共4根,安装在中拉条上,前立柱安装在离前门数第4个孔位处,后立柱安装在离后门数第3个孔位处;是装设备及承重的。
第十一、安装PDU:安装在后两根立柱上并且在最上面的中拉条下方(要注意PDU上的两孔要朝下安装)。
第十二、安装层板:标配2个,安装在前后立柱上,安装上下位置随意,根据客户需求来定(标配是第一个层板安装在13U处,第二个层板是安装在32U处)。
第十三、安装侧门:直接卡在前后门框的侧门扣处。
第十四、安装后门:先安装下门栓(直接卡进后门右下底部的孔位处,上门栓直接卡在门的右上顶部)。
第十五、安装前门:先安装下门栓(直接卡进后门右下底部的孔位处,上门栓直接卡在门的右上顶部)。
第十六、安装前门的防震塞(防止门刮花,降低噪音。
第十七、安装前后门的锁(锁片朝下)。
备注:1、6642的机柜只有后进线封板,深度800以上才有前后进线封板.
2、安装立柱、中拉条等零件的时候螺丝都先不要打死,方便后期间隙的调节.
